Robuuste nieuwe Botlekbrug
donderdag 13 januari 2011
4 min
De nieuwe robuuste Botlekbrug wordt de blikvanger van de verbrede A15 tussen de Maasvlakte en het Vaanplein. \"We hebben drie totaal verschillende ontwerpen gekregen, die allemaal voldeden\", blikken Jaap Zeilmaker en Adrie Franken van Rijkswaterstaat terug op de aanbesteding van het contract.
Het ontwerp

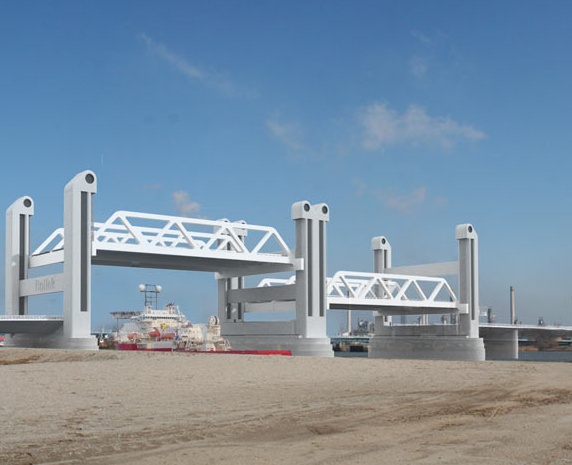

Het ontwerp van de nieuwe hefbrug van Wintermans Architecten meet twee keer 45 bij 90 meter en wordt daarmee een van de grootste hefbruggen van Europa. \"We hebben de maten zelf voorgeschreven, maar het ziet er wel erg indrukwekkend uit. Zeker als je dit ontwerp in perspectief tot de huidige brug zet\", constateert projectmanager Zeilmaker. Wie duidelijk formuleert wat je wilt hebben, kan rekenen op maximale inspanning van de markt. \"Blijf je zelf een beetje vaag, dan komt de markt ook niet met heldere antwoorden. Dat mag in theorie simpel klinken, maar geeft in de praktijk veel hoofdbrekens. Want hoe formuleer je omgevingsmanagement bijvoorbeeld. Door uitputtend te praten over bewoners, gemeenten, ProRail, brandweer en bedrijven voorkom je verrassingen tijdens de uitvoeringsfase\", vult contractmanager Franken aan.
Belangrijkste conclusie
Duidelijke functionele eisen en die goed weten te beargumenteren is de crux voor een goedlopende procedure, luidt hun belangrijkste conclusie. In april krijgt het consortium A-Lanes A15 (John Laing, Ballast Nedam, Strabag en Strukton) het onderhoud van de bestaande snelweg alvast overgedragen. Na de zomervakantie beginnen de eerste werkzaamheden voor de wegverbreding naar twee keer vijf rijstroken, een nieuwe Botlekbrug en renovatie van de Botlektunnel. Met de combinatie van ontwerp, bouw, financiering en twintig jaar onderhoud is ruim 1,5 miljard euro gemoeid.
Integrale aanpak
Alledrie de partijen hebben uitstekend gescoord in de filebestrijding tijdens de uitvoering, een van de zogenoemde emvi-criteria. \"Allemaal in de buurt van ons meest gunstige scenario voor voertuigverliesuren. Dat verdient echt een compliment\", vindt Franken. Een team van de TU-Delft rekende mee bij de beoordeling van de voorstellen. De rollen tijdens de dialoogfase waren duidelijk verdeeld. In teams van zes mensen leidde Franken de dialooggesprekken en bleef Zeilmaker op de achtergrond. Om de paar weken werden formele dialoogrondes tussendoor gehouden. In plaats van formele nota's van inlichtingen koos Rijkswaterstaat voor informeel specialistisch overleg. Daarmee werd het aantal officiële vragen beperkt tot een kleine duizend. Dankzij de ervaringen bij de Tweede Coentunnel waar nog 3000 vragen werden gesteld. In totaal is er 600 uur specialistisch overleg geweest. \"Als team denk je steeds drie stappen vooruit en heb je altijd een plan B achter de hand\", schetst Zeilmaker de intensieve dialoogfase.
Het grote verschil
Het grote verschil van een dbfm ten opzichte van een d&c is dat je voor de gunning al duidelijkheid moet hebben over onderhoud en exploitatie. Een bestuursovereenkomst gevolgd door een uitvoeringsovereenkomst met alle betrokken partijen voorkomt veel discussie. \"Laat je dat achterwege dan weet je zeker dat er gewekte verwachtingen zijn waaraan je niet voldoet. Nu is duidelijk wat je wanneer doet, wie verantwoordelijk is en wie het aanspreekpunt.\" Veel partijen zullen nog wel even moeten wennen dat Rijkswaterstaat straks niet het eerste aanspreekpunt is, maar het consortium. In de voorfase heeft het projectteam zich laten bijpraten bij de Tweede Coentunnel, A2 Maastricht, Westerscheldetunnel, Tweede Maasvlakte en bij de collega's in Engeland. Het projectteam van de A6/A9, waar de komend jaren vier dbfm-contracten ter waarde van 4 miljard euro worden voorbereid, profiteert weer van A15. In Noord-Holland gaan ze nu direct aan de slag met een vergelijkbaar projectteam als bij de A15.
Projectgegevens
* Lengte: 40 km tussen Maasvlakte en Vaanplein;
* Verbreding: naar 2 x 5 rijstroken, inclusief vervanging Botlekbrug;
* Contractvorm: dbfm met twintig jaar onderhoud;
* Opdrachtgever: Rijkswaterstaat;
* Opdrachtnemer: A-Lanes A15;
* Contractwaarde: 1,5 miljard euro;
* Start dialoogfase: maart 2009;
* Tracébesluit: 2de helft 2009;
* Gunning: eind 2010;
* Begin werkzaamheden: zomer 2011;
* Oplevering: 2015.
